ความปลอดภัยปั้นจั่นหอสูง (Tower Crane) — ติดตั้ง รื้อถอน ทีมงาน สัญญาณ และลมแรง
ความปลอดภัยปั้นจั่นหอสูง Tower Crane ตามกฎกระทรวง 2564 — วิศวกรคุมติดตั้ง/รื้อถอน (ข้อ 80) ทีม 4 ตำแหน่งต้องอบรม (ข้อ 72) ระยะสายไฟ 3.1/3.3/4/6 ม. (ข้อ 68) สัญญาณ ASME (ข้อ 67) และความจริงเรื่องลมแรงที่ไม่มีในกฎไทย

ปั้นจั่นหอสูงที่ตั้งกลางไซต์อาคารสูง 30 ชั้น เป็นภาพที่ทุกคนคุ้นเคยจนมองข้าม แต่ถ้าถามผู้จัดการโครงการที่ผ่านงานสูงมาหลายตึก เกือบทุกคนจะตอบตรงกันว่า ช่วงที่เครียดที่สุดไม่ใช่ตอนเครนยกของขึ้นชั้นบน แต่คือ 3 ช่วงนี้ — ตอน ติดตั้ง ครั้งแรก ตอน เพิ่มความสูง (climbing) ตามตึกที่ขึ้นไป และตอน รื้อถอน เมื่องานเสร็จ
เหตุผลง่าย ๆ คือ ตอนเครนทำงานปกติ มันถูกออกแบบมาให้รับโหลดในกรอบที่ load chart กำหนดไว้แล้ว แต่ตอนติดตั้งหรือรื้อถอน ตัวโครงสร้างยังไม่สมบูรณ์ มีชิ้นส่วนถูกถอดออก-ใส่เข้าตลอดเวลา และคนต้องขึ้นไปทำงานบนความสูงที่ไม่มีตัวอาคารช่วยกำบังลม นี่คือจุดที่กฎหมายไทยบังคับเข้มที่สุด และเป็นจุดที่หน้านี้จะลงรายละเอียดให้ครบ
อีกเรื่องที่ต้องเคลียร์ตั้งแต่ต้น คือ "ความเร็วลม" ที่ใช้เป็นเกณฑ์หยุดยก หลายคนเข้าใจว่ามันเป็นตัวเลขในกฎหมายไทย — ซึ่งไม่ใช่ และจะอธิบายให้ชัดในหัวข้อเรื่องลม
ภาพรวม — ปั้นจั่นหอสูงคืออะไร ใครต้องคุม
ในกฎกระทรวงกำหนดมาตรฐานฯ เครื่องจักร ปั้นจั่น และหม้อน้ำ พ.ศ. 2564 นิยาม "ปั้นจั่นชนิดอยู่กับที่" ว่า เป็นปั้นจั่นที่ประกอบด้วยอุปกรณ์ควบคุมและเครื่องต้นกำลังอยู่ในตัว ซึ่งติดตั้งอยู่บนหอสูง ขาตั้ง หรือบนล้อเลื่อน ปั้นจั่นหอสูง (tower crane) ที่ใช้ในงานอาคารสูงจึงเป็นปั้นจั่นชนิดอยู่กับที่ที่ตั้งบนหอ และกฎหมายแยกข้อบังคับเฉพาะของมันไว้ใน ส่วนที่ 3 ปั้นจั่นหอสูง (ข้อ 76 ถึง 81)
จุดที่สับสนบ่อย คือ คนมักหยิบข้อบังคับของ "ปั้นจั่นเหนือศีรษะและปั้นจั่นขาสูง" (ส่วนที่ 2 ข้อ 73 ถึง 75 — แบบที่วิ่งบนรางในโรงงาน) มาปนกับปั้นจั่นหอสูง ทั้งสองคนละชนิดกัน ถ้าคุณทำงานอาคารสูง ให้ยึดส่วนที่ 3 เป็นหลัก แล้วเสริมด้วยบททั่วไป (ข้อ 56 ถึง 72) ที่ใช้กับปั้นจั่นทุกชนิด
คนที่ต้องอ่านหน้านี้และมีส่วนรับผิดชอบโดยตรง:
- ผู้จัดการโครงการ — คนวางแผนงานติดตั้ง/รื้อถอน และจัดหาวิศวกรคุม
- วิศวกรควบคุมงาน — คนที่กฎหมายระบุชื่อให้คุมงานประกอบ-รื้อถอน
- จป.วิชาชีพไซต์งาน — คนประเมินความเสี่ยงและคุมให้ทีมทำตามกฎ
- ผู้ควบคุม/ผู้บังคับปั้นจั่น และหัวหน้าทีมยก — คนสั่งงานและบังคับเครนหน้างานจริง

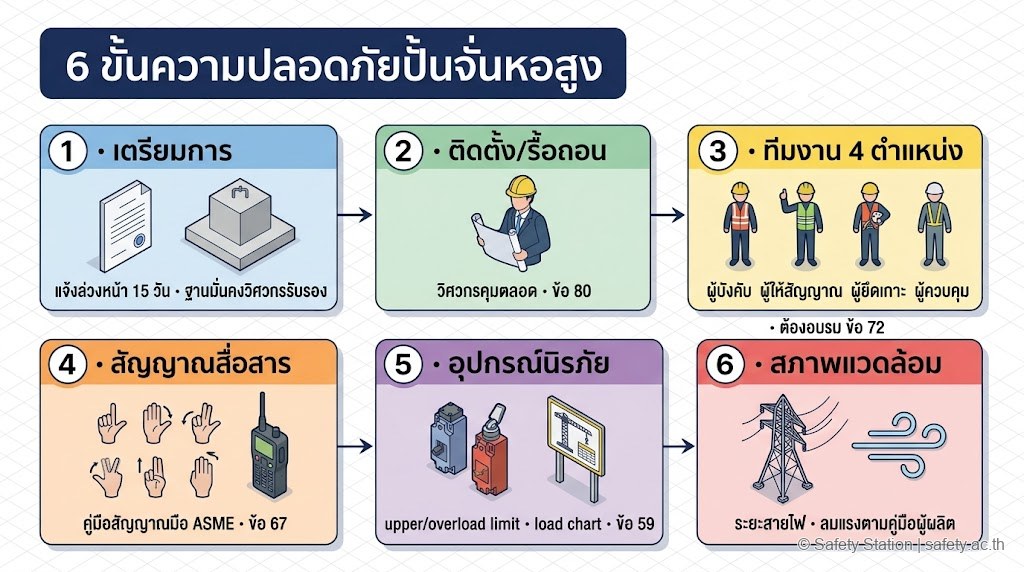

เตรียมการก่อนเริ่ม — แจ้งอธิบดีและฐานที่มั่นคง
ก่อนเครนจะขึ้นไปตั้งบนไซต์ มีงานเอกสารและงานวิศวกรรมที่ต้องเคลียร์ก่อน
แจ้งงานก่อสร้างต่ออธิบดีล่วงหน้า — งานก่อสร้างอาคารที่มีความสูงตั้งแต่ 23 เมตรขึ้นไป นายจ้างต้องแจ้งข้อมูลงานก่อสร้างต่ออธิบดีหรือผู้ซึ่งอธิบดีมอบหมาย ก่อนเริ่มงานไม่น้อยกว่า 15 วัน ตามกฎกระทรวงงานก่อสร้าง พ.ศ. 2564 ข้อ 3 ซึ่งอาคารสูงที่ใช้ปั้นจั่นหอสูงแทบทั้งหมดเข้าเงื่อนไขนี้
ฐานต้องมั่นคงและมีวิศวกรรับรอง — กฎกระทรวง 2564 ข้อ 59 (7) บังคับให้ติดตั้งปั้นจั่นบนฐานที่มั่นคงโดยวิศวกรเป็นผู้รับรอง สำหรับปั้นจั่นหอสูงเรื่องนี้ยิ่งสำคัญ เพราะแรงที่ลงฐานไม่ใช่แค่น้ำหนักเครน แต่รวมโมเมนต์จากแขน jib ที่ยื่นออกไปและแรงลมที่กระทำกับโครงทั้งต้น
จัดทีมและเอกสารคู่มือ — ตรวจให้แน่ใจว่ามีคู่มือการใช้งานของผู้ผลิตติดไซต์ (ข้อ 56) มี load chart ของรุ่นนั้น และทีมงาน 4 ตำแหน่งผ่านอบรมครบก่อนวันยกจริง (รายละเอียดในหัวข้อถัดไป)
ขั้นที่ 1 — ติดตั้ง เพิ่มความสูง และรื้อถอน ต้องมีวิศวกรคุมตลอด

นี่คือข้อบังคับที่สำคัญที่สุดของปั้นจั่นหอสูง ในการประกอบ การติดตั้ง การเปลี่ยนแปลงโครงสร้าง การเพิ่มความสูง หรือการรื้อถอนปั้นจั่นหอสูง นายจ้างต้องจัดให้มีวิศวกรควบคุมตลอดระยะเวลาดำเนินการจนแล้วเสร็จ ตามกฎกระทรวง 2564 ข้อ 80
คำว่า "ตลอดระยะเวลาดำเนินการจนแล้วเสร็จ" ตีความได้ชัดเจน — วิศวกรต้องอยู่หน้างาน ไม่ใช่แค่เซ็นเอกสารแล้วกลับ การ "เพิ่มความสูง" หรือ climbing คือช่วงที่เครนต่อท่อนหอ (mast section) เพิ่มขึ้นทีละท่อนตามตึกที่สูงขึ้น เป็นงานที่ตัวเครนถูกปลดล็อกบางส่วนชั่วคราว ถ้าวิศวกรไม่อยู่คุมลำดับขั้น โอกาสพลาดสูงมาก
ลองนึกภาพง่าย ๆ ว่าการ climbing เหมือนการต่อขาเก้าอี้ให้สูงขึ้นในขณะที่ยังนั่งอยู่บนเก้าอี้ตัวนั้น ทุกขั้นต้องมีคนที่เข้าใจโครงสร้างคอยบอกว่าจังหวะไหนล็อกได้ จังหวะไหนห้ามขยับ
ข้อควรจำสำหรับช่วงนี้:
- งานติดตั้ง/climbing/รื้อถอน ต้องมี วิศวกร (ผู้ได้รับใบอนุญาตประกอบวิชาชีพวิศวกรรมควบคุม) อยู่คุมจริงตลอด ไม่ใช่หัวหน้าทีมยกทั่วไป
- ตอนลูกจ้างขึ้นไปทำงานบนแขนปั้นจั่น ต้องมีมาตรการกันพลัดตก และสวมเข็มขัดนิรภัยกับสายช่วยชีวิตตลอดเวลา (ข้อ 76)
- หลังติดตั้งเสร็จ ต้องทดสอบการติดตั้งตามคู่มือก่อนใช้งานจริง (ข้อ 57)
ขั้นที่ 2 — ทีมงาน 4 ตำแหน่งต้องผ่านอบรม
งานยกของด้วยปั้นจั่นไม่ใช่งานคนเดียว กฎหมายกำหนดให้คน 4 ตำแหน่งต้องผ่านการอบรม นายจ้างต้องจัดให้ลูกจ้างซึ่งเป็น ผู้บังคับปั้นจั่น ผู้ให้สัญญาณแก่ผู้บังคับปั้นจั่น ผู้ยึดเกาะวัสดุ หรือผู้ควบคุมการใช้ปั้นจั่นผ่านการอบรม เกี่ยวกับขั้นตอนและวิธีการทำงานที่ปลอดภัย ตามหลักสูตรที่อธิบดีประกาศกำหนด ตามกฎกระทรวง 2564 ข้อ 72
แต่ละตำแหน่งมีหน้าที่ต่างกัน เข้าใจบทบาทก่อนจะจัดทีมได้ถูก:
- ผู้บังคับปั้นจั่น — คนที่นั่งในห้องบังคับบนยอดหอ คอยบังคับเครนตามคำสั่ง
- ผู้ให้สัญญาณ — คนที่ส่งสัญญาณมือหรือวิทยุบอกผู้บังคับ เพราะบนหอสูงผู้บังคับมองจุดยกด้านล่างไม่ชัด
- ผู้ยึดเกาะวัสดุ (rigger) — คนผูก มัด เกี่ยววัสดุเข้ากับตะขอ ให้สมดุลและไม่หลุด
- ผู้ควบคุมการใช้ปั้นจั่น — คนพิจารณาน้ำหนักที่จะยก จัดทำแผนการยก และสั่งการให้ผู้บังคับทำตาม
ในงานปั้นจั่นหอสูง ผู้บังคับอยู่บนยอดหอ มองไม่เห็นจุดยกที่พื้นเป็นเรื่องปกติ กฎหมายจึงบังคับว่า ในกรณีที่ผู้บังคับปั้นจั่นไม่สามารถมองเห็นจุดที่ทำการยกสิ่งของหรือเคลื่อนย้ายวัสดุ นายจ้างต้องจัดให้มีผู้ให้สัญญาณแก่ผู้บังคับปั้นจั่นตลอดระยะเวลาที่มีการใช้งาน ตามข้อ 71 พูดง่าย ๆ คือ ปั้นจั่นหอสูงต้องมีผู้ให้สัญญาณเสมอ ไม่มีไม่ได้
รายละเอียดคุณสมบัติและการอบรมของตำแหน่งนี้ ดูเพิ่มที่ ผู้ให้สัญญาณปั้นจั่น — คุณสมบัติและการอบรม
ขั้นที่ 3 — สัญญาณสื่อสาร ต้องชัดและตกลงกันก่อน
บนหอ 40 เมตร เสียงตะโกนไม่ถึง สายตามองไม่ชัด สัญญาณจึงเป็นภาษาเดียวที่ทีมใช้คุยกันได้ กฎหมายบังคับว่า เมื่อใช้สัญญาณมือ นายจ้างต้องจัดให้มีรูปภาพหรือ คู่มือการใช้สัญญาณมือตามมาตรฐาน ASME หรือมาตรฐานอื่นที่เทียบเท่า ติดไว้ที่จุดที่ลูกจ้างเห็นได้ชัดเจน ตามข้อ 67
จุดที่ต้องเข้าใจให้ตรง — ASME เป็นมาตรฐานสากล (American Society of Mechanical Engineers) ไม่ใช่กฎหมายไทยโดยกำเนิด แต่ในกรณีนี้ กฎไทยอ้างถึงมาตรฐาน ASME โดยตรงในเนื้อข้อ 67 จึงพูดได้เต็มปากว่า "กฎไทยให้ใช้สัญญาณมือตามมาตรฐาน ASME (หรือเทียบเท่า)" ตัวท่าสัญญาณมือ 15 ท่าที่ใช้กัน ดูได้ที่ สัญญาณมือปั้นจั่น 15 ท่ามาตรฐาน
แนวปฏิบัติที่ควรตกลงกันก่อนเริ่ม shift ทุกครั้ง:
- เลือกช่องทางเดียว — สัญญาณมือ หรือ วิทยุ อย่างใดอย่างหนึ่ง ไม่ปนกันจนผู้บังคับสับสน
- ถ้าใช้วิทยุ ตั้ง 1 ความถี่ต่อ 1 เครน ไม่ปนช่องอื่นในไซต์
- ตกลงท่า "หยุดฉุกเฉิน" ที่ทุกคนในไซต์ใช้ได้ ไม่ใช่แค่ผู้ให้สัญญาณคนเดียว
- ผู้ให้สัญญาณ 1 คนต่อเครน 1 ตัว ห้ามหลายคนสั่งพร้อมกัน
ขั้นที่ 4 — อุปกรณ์นิรภัยและป้ายพิกัดน้ำหนัก
ก่อนเครนยกของได้แม้แต่ชิ้นแรก อุปกรณ์นิรภัยต้องพร้อมและใช้งานได้จริง ไม่ใช่แค่ติดไว้เฉย ๆ กฎกระทรวง 2564 ข้อ 59 บังคับหลายอย่างพร้อมกัน ที่สำคัญสำหรับปั้นจั่นหอสูง:
- ชุดควบคุมเมื่อยกถึงตำแหน่งสูงสุด (upper limit switch) ที่ใช้งานได้ตามปกติ — กันตะขอชนรอกด้านบน (ข้อ 59 (8))
- ชุดควบคุมพิกัดน้ำหนักยก (overload limit switch) ที่ใช้งานได้ตามปกติ — กันยกเกินพิกัดจนเครนเสียสมดุล (ข้อ 59 (9))
- ชุดล็อกป้องกันลวดสลิงหลุดจากตะขอ และต้องตรวจให้อยู่ในสภาพใช้งานได้ (ข้อ 59 (2))
- เครื่องดับเพลิงที่เหมาะสมและพร้อมใช้ในห้องบังคับ (ข้อ 59 (6))
นอกจากนี้ต้องมี ป้ายบอกพิกัดน้ำหนักยก ติดที่ปั้นจั่นและที่ตะขอ พร้อมป้ายเตือนให้ระวังอันตราย (ข้อ 65) และสำหรับปั้นจั่นหอสูงโดยเฉพาะ ต้องมี ตารางการยกสิ่งของ (load chart) ที่แสดงน้ำหนัก มุมองศา และระยะของแขนที่ยก ติดในบริเวณที่ผู้บังคับเห็นได้ชัดเจน ตามข้อ 79
load chart สำคัญเพราะปั้นจั่นหอสูงยกของหนักได้ไม่เท่ากันทุกระยะ ยิ่งของอยู่ปลายแขน (radius ไกล) พิกัดยกยิ่งลดลง ผู้บังคับต้องดูตารางทุกครั้งก่อนยก ไม่ใช่จำตัวเลขเดียวมาใช้ทั้งวัน
ก่อนเริ่มงานทุกวัน ทีมควรไล่ตรวจอุปกรณ์เหล่านี้ตาม Checklist ตรวจปั้นจั่นประจำวัน เพื่อยืนยันว่า limit switch และชุดล็อกทำงานจริงก่อนยกชิ้นแรก
ขั้นที่ 5 — ระยะห่างจากสายไฟฟ้า (ตัวเลขกฎไทยตรงตัว)

เรื่องนี้ต่างจากเรื่องลม เพราะ เป็นตัวเลขในกฎหมายไทยจริง ใช้อ้างได้ตรงตัว กรณีใช้ปั้นจั่นยกวัสดุใกล้สายไฟฟ้าหรืออุปกรณ์ไฟฟ้าที่มีแรงดันไฟฟ้า กฎกระทรวง 2564 ข้อ 68 (1) กำหนดระยะห่างขั้นต่ำระหว่างสายไฟกับส่วนใดส่วนหนึ่งของปั้นจั่นหรือวัสดุที่กำลังยก ดังนี้ ไม่เกิน 69 กิโลโวลต์ ต้องห่างไม่น้อยกว่า 3.1 เมตร

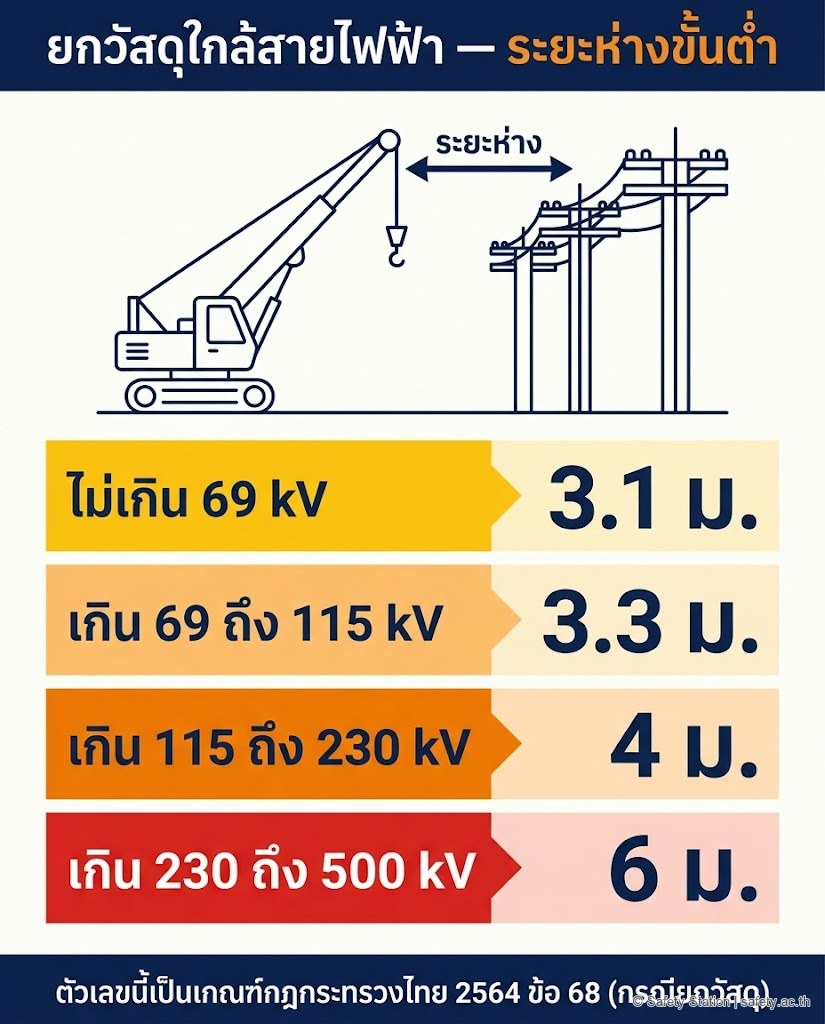

| แรงดันไฟฟ้า | ระยะห่างขั้นต่ำ (กรณียกวัสดุ) |
|---|---|
| ไม่เกิน 69 kV | 3.1 เมตร |
| เกิน 69 ถึง 115 kV | 3.3 เมตร |
| เกิน 115 ถึง 230 kV | 4 เมตร |
| เกิน 230 ถึง 500 kV | 6 เมตร |
ตัวเลขเหล่านี้คือระยะกรณี "ยกวัสดุ" ตามข้อ 68 (1) ส่วนกรณีเคลื่อนย้ายปั้นจั่นชนิดเคลื่อนที่โดยไม่ยกของ ข้อ 68 (2) ใช้ตัวเลขชุดอื่นที่สั้นกว่า — แต่ปั้นจั่นหอสูงเป็นชนิดอยู่กับที่ ในทางปฏิบัติจึงยึดชุด (1) เป็นหลัก
ถ้าหน้างานไม่สามารถเว้นระยะตามตารางได้ กฎหมายกำหนดให้นายจ้างต้องจัดมาตรการความปลอดภัยที่เพียงพอ และได้รับอนุญาตจากการไฟฟ้าประจำท้องถิ่นที่รับผิดชอบสายนั้นก่อนเริ่มงาน ห้ามตัดสินใจเองหน้างาน
ขั้นที่ 6 — ลมแรง: ความจริงที่ต้องเข้าใจให้ถูก
หัวข้อนี้คือจุดที่คนเข้าใจผิดบ่อยที่สุด และเป็นจุดที่ต้องระวังเป็นพิเศษเวลาเขียนแผนหรือ Permit
ข้อควรรู้เรื่องตัวเลขลม — กฎกระทรวงไทย พ.ศ. 2564 ไม่ได้ระบุความเร็วลม cut-off เป็นตัวเลขตรงตัว ตัวเลขอย่าง "หยุดยกที่ลม 20 เมตร/วินาที" หรือ "หยุดติดตั้งที่ลม 14 เมตร/วินาที" ที่เห็นในคู่มือต่าง ๆ ไม่ใช่ตัวเลขในกฎไทย แต่มาจากคู่มือผู้ผลิตเครนรุ่นนั้น ๆ และมาตรฐานสากล (เช่น BS/EN, FEM, OSHA) ดังนั้นเวลาอ้างตัวเลขลม ต้องระบุชัดทุกครั้งว่า "ตามคู่มือผู้ผลิต / มาตรฐานสากล" ไม่ใช่ "ตามกฎหมายไทย"
แล้วกฎหมายไทยพูดเรื่องลมว่าอย่างไร? กฎไทยใช้วิธีเชื่อมผ่านคู่มือผู้ผลิต กฎกระทรวง 2564 ข้อ 56 บังคับว่า ในการประกอบ ติดตั้ง ทดสอบ ใช้ ซ่อมแซม บำรุงรักษา ตรวจสอบ และรื้อถอนปั้นจั่น นายจ้างต้องปฏิบัติตามรายละเอียดคุณลักษณะและคู่มือการใช้งานที่ผู้ผลิตกำหนดไว้
จุดนี้คือทางเชื่อมที่ถูกต้อง — เมื่อคู่มือผู้ผลิตกำหนดความเร็วลมที่ต้องหยุดยก หยุด climbing หรือต้องปลด jib ให้หมุนอิสระ (weathervane) การ "ทำตามคู่มือผู้ผลิต" จึงกลายเป็นข้อบังคับตามกฎไทยข้อ 56 โดยอัตโนมัติ พูดให้เห็นภาพคือ กฎไทยไม่ได้บอกตัวเลข แต่บอกว่า "ตัวเลขของผู้ผลิตคือกฎที่ต้องทำตาม"
อีกชั้นหนึ่งที่กฎไทยช่วยคุมเรื่องสภาพอากาศ คือกฎกระทรวงงานก่อสร้าง พ.ศ. 2564 ข้อ 9 ที่ห้ามนายจ้างให้ลูกจ้างทำงานก่อสร้างในขณะที่เกิดภัยธรรมชาติ หรือมีเหตุอื่นใดที่อาจทำให้เกิดความไม่ปลอดภัย เว้นแต่เพื่อความปลอดภัยหรือการช่วยเหลือบรรเทาเหตุ
สรุปแนวปฏิบัติเรื่องลมที่ถูกต้อง:
- เปิดคู่มือผู้ผลิตเครนรุ่นที่ใช้ หาค่าความเร็วลมที่กำหนดให้ หยุดยก และ หยุดติดตั้ง/climbing (มักต่างกัน — ค่าตอนติดตั้งมักต่ำกว่าตอนยกปกติ)
- ติดตั้ง anemometer (เครื่องวัดความเร็วลม) บนเครน ให้ผู้บังคับเห็นค่าจริงตลอด
- เขียนค่าลม cut-off ลงใน Permit และ Method Statement โดยอ้างว่ามาจาก "คู่มือผู้ผลิต" + ข้อ 56 ไม่ใช่ "ตามกฎหมายระบุ X เมตร/วินาที"
- พายุหรือลมแรงผิดปกติ ให้หยุดงานตามข้อ 9 ของกฎก่อสร้าง
ข้อควรระวัง — ข้อผิดพลาดที่เจอบ่อย
ตรวจตัวเองว่าหลีกเลี่ยงครบทุกข้อหรือยัง:
- อ้างตัวเลขความเร็วลมว่าเป็นกฎหมายไทย — ผิด กฎไทยไม่มีตัวเลขลม ใช้คู่มือผู้ผลิต + ข้อ 56 เท่านั้น
- ปล่อยให้หัวหน้าทีมยกคุมงานติดตั้ง/รื้อถอนแทนวิศวกร — ผิดข้อ 80 ตรง ๆ ต้องเป็นวิศวกรที่มีใบอนุญาต และอยู่หน้างานตลอด
- เอาข้อบังคับปั้นจั่นเหนือศีรษะ (ส่วนที่ 2) มาใช้กับปั้นจั่นหอสูง — คนละชนิดกัน ปั้นจั่นหอสูงใช้ส่วนที่ 3 (ข้อ 76 ถึง 81)
- ยกของโดยไม่มีผู้ให้สัญญาณ ทั้งที่ผู้บังคับมองจุดยกไม่เห็น — ผิดข้อ 71 บนหอสูงต้องมีผู้ให้สัญญาณเสมอ
- ใช้ระยะสายไฟมั่ว ๆ หรือใช้ค่าเดียวกับทุกแรงดัน — 3.1 / 3.3 / 4 / 6 เมตร แปรตาม kV ตามข้อ 68 (1) ถ้าเว้นระยะไม่ได้ต้องขออนุญาตการไฟฟ้าฯ ก่อน
- คนใหม่ทำหน้าที่ผูกของหรือให้สัญญาณโดยยังไม่ผ่านอบรม — ผิดข้อ 72 ทั้ง 4 ตำแหน่งต้องอบรมตามหลักสูตรกรม
- ยกของเกิน 75% ของพิกัดโดยไม่มีแผนการยก — แม้ข้อ 84 จะระบุชัดสำหรับรถปั้นจั่น แต่หลักการทำแผนการยก (lift plan) สำหรับงานเสี่ยงสูง เป็นแนวปฏิบัติที่ปั้นจั่นหอสูงควรทำตามด้วย
Checklist ก่อนเริ่มงานปั้นจั่นหอสูง
- แจ้งงานก่อสร้างอาคารสูง 23 ม.+ ต่ออธิบดี ก่อนเริ่มไม่น้อยกว่า 15 วัน (กฎก่อสร้าง ข้อ 3)
- ฐานติดตั้งมั่นคง มีวิศวกรรับรอง (ข้อ 59 (7))
- งานติดตั้ง/climbing/รื้อถอน มีวิศวกรคุมตลอดจนเสร็จ (ข้อ 80)
- ทีม 4 ตำแหน่ง (ผู้บังคับ/ผู้ให้สัญญาณ/ผู้ยึดเกาะ/ผู้ควบคุม) ผ่านอบรมครบ (ข้อ 72)
- มีผู้ให้สัญญาณตลอดการใช้งาน เพราะผู้บังคับบนหอมองจุดยกไม่เห็น (ข้อ 71)
- ติดคู่มือสัญญาณมือมาตรฐาน ASME ให้เห็นชัด + ตกลงท่าหยุดฉุกเฉิน (ข้อ 67)
- upper limit switch + overload limit switch ใช้งานได้ (ข้อ 59 (8)(9))
- ป้ายพิกัดน้ำหนัก + load chart ติดให้ผู้บังคับเห็น (ข้อ 65, 79)
- เว้นระยะสายไฟตามแรงดัน 3.1 / 3.3 / 4 / 6 ม. (ข้อ 68) เว้นไม่ได้ต้องขอการไฟฟ้าฯ
- ค่าลม cut-off ดึงจากคู่มือผู้ผลิต เขียนใน Permit + ติด anemometer (ข้อ 56)
- มีคู่มือผู้ผลิตติดไซต์ + ทดสอบการติดตั้งหลังประกอบเสร็จ (ข้อ 56, 57)
คำถามที่พบบ่อย
ถาม: กฎหมายไทยกำหนดความเร็วลมที่ต้องหยุดยก/หยุดติดตั้งปั้นจั่นไว้กี่เมตรต่อวินาที? ตอบ: กฎกระทรวงไทยไม่ได้ระบุตัวเลขความเร็วลมตรงตัว ตัวเลขเหล่านี้มาจากคู่มือผู้ผลิตและมาตรฐานสากล (BS/EN, FEM, OSHA) แต่กฎไทยข้อ 56 บังคับให้ทำตามคู่มือผู้ผลิต ดังนั้นค่าลมในคู่มือจึงเป็นข้อบังคับโดยปริยาย เวลาเขียนเอกสารให้อ้างว่า "ตามคู่มือผู้ผลิต" ไม่ใช่ "ตามกฎหมายไทย"
ถาม: ใครต้องคุมตอนเพิ่มความสูง (climbing) ของปั้นจั่นหอสูง? ตอบ: ต้องเป็นวิศวกร (ผู้ได้รับใบอนุญาตประกอบวิชาชีพวิศวกรรมควบคุม) อยู่คุมตลอดจนเสร็จ ตามข้อ 80 เพราะการเพิ่มความสูงคือการเปลี่ยนแปลงโครงสร้างที่กฎหมายระบุไว้ชัด
ถาม: ปั้นจั่นหอสูงจำเป็นต้องมีผู้ให้สัญญาณทุกครั้งไหม? ตอบ: ในทางปฏิบัติคือต้องมีเสมอ เพราะผู้บังคับที่อยู่บนยอดหอมักมองจุดยกที่พื้นไม่เห็น ซึ่งเข้าเงื่อนไขข้อ 71 ที่บังคับให้มีผู้ให้สัญญาณตลอดระยะเวลาที่ใช้งาน
ถาม: ระยะห่างสายไฟ 3.1 เมตร ใช้กับสายแรงดันเท่าไร? ตอบ: 3.1 เมตร ใช้กับสายไฟไม่เกิน 69 kV กรณียกวัสดุ ตามข้อ 68 (1) ส่วนแรงดันสูงกว่าใช้ระยะมากขึ้นตามลำดับ — 3.3 ม. (เกิน 69 ถึง 115 kV), 4 ม. (เกิน 115 ถึง 230 kV), 6 ม. (เกิน 230 ถึง 500 kV)
ถาม: มาตรฐาน ASME เป็นกฎหมายต่างประเทศ ทำไมต้องใช้ในไทย? ตอบ: ASME เป็นมาตรฐานสากลก็จริง แต่กฎกระทรวงไทย ข้อ 67 อ้างถึงมาตรฐาน ASME (หรือเทียบเท่า) โดยตรง จึงเท่ากับกฎไทยกำหนดให้ใช้สัญญาณมือตามมาตรฐานนี้ ติดคู่มือไว้ที่จุดที่ลูกจ้างเห็นชัด
สรุป
- ช่วงอันตรายที่สุดของปั้นจั่นหอสูงคือ ติดตั้ง เพิ่มความสูง (climbing) และรื้อถอน — กฎหมายบังคับมีวิศวกรคุมตลอดงานนี้ (ข้อ 80)
- ทีม 4 ตำแหน่งต้องผ่านอบรมตามหลักสูตรกรม (ข้อ 72) และต้องมีผู้ให้สัญญาณตลอดเวลาเพราะผู้บังคับบนหอมองจุดยกไม่เห็น (ข้อ 71)
- สัญญาณมือใช้มาตรฐาน ASME ตามที่กฎไทยข้อ 67 อ้างถึงโดยตรง + ติดคู่มือให้เห็นชัด
- ระยะห่างสายไฟ 3.1 / 3.3 / 4 / 6 เมตร เป็นตัวเลขกฎไทยตรงตัวตามข้อ 68 (1) ใช้อ้างได้เลย
- ความเร็วลม cut-off ไม่มีในกฎไทย มาจากคู่มือผู้ผลิต/มาตรฐานสากล แต่กฎไทยข้อ 56 บังคับให้ทำตามคู่มือ จึงต้องอ้างให้ถูกแหล่ง
ก่อนยกครั้งแรกของวัน ลองเริ่มจากจุดเดียว — เปิดคู่มือผู้ผลิตของเครนรุ่นที่ใช้ จดค่าลม cut-off และ load chart ติดไว้ที่ห้องบังคับ แล้วไล่ checklist ด้านบนทีละข้อกับทีม 4 ตำแหน่ง เมื่อทุกคนเห็นภาพเดียวกัน งานยกบนหอสูงจะกลายเป็นงานที่คุมได้ ไม่ใช่งานที่ลุ้น
อ้างอิง
- กฎกระทรวง กำหนดมาตรฐานในการบริหาร จัดการ และดำเนินการด้านความปลอดภัยฯ เกี่ยวกับเครื่องจักร ปั้นจั่น และหม้อน้ำ พ.ศ. 2564 (ข้อ 56 ทำตามคู่มือผู้ผลิต · ข้อ 59 อุปกรณ์นิรภัย · ข้อ 65, 79 ป้ายพิกัด/load chart · ข้อ 67 สัญญาณ ASME · ข้อ 68 ระยะสายไฟ · ข้อ 71 ผู้ให้สัญญาณ · ข้อ 72 ทีม 4 ตำแหน่งอบรม · ข้อ 76 ถึง 81 ปั้นจั่นหอสูง · ข้อ 80 วิศวกรคุมติดตั้ง/รื้อถอน)
- กฎกระทรวง กำหนดมาตรฐานในการบริหารฯ เกี่ยวกับงานก่อสร้าง พ.ศ. 2564 (ข้อ 3 แจ้งอธิบดีก่อน 15 วัน อาคารสูง 23 ม.+ · ข้อ 9 ห้ามทำงานขณะภัยธรรมชาติ)
- ผู้ให้สัญญาณปั้นจั่น — คุณสมบัติและการอบรม
- สัญญาณมือปั้นจั่น 15 ท่ามาตรฐาน
- Checklist ตรวจปั้นจั่นประจำวัน
- มาตรฐาน ASME (American Society of Mechanical Engineers) — สัญญาณมือปั้นจั่น (กฎกระทรวง 2564 ข้อ 67 อ้างถึงโดยตรง)
- คู่มือผู้ผลิตปั้นจั่น + มาตรฐานสากล BS/EN, FEM, OSHA — เกณฑ์ความเร็วลม cut-off (best practice ไม่ใช่ตัวเลขในกฎไทย)
อยากให้ทีมรู้เรื่องนี้แบบลงลึก?
หลักสูตรครบทุกระดับ — ทั้งหลักสูตรตามกฎหมายและหลักสูตรเฉพาะทาง
บทความที่เกี่ยวข้อง

รอกโซ่มือสาวและรอกโยก เลือกให้ถูกงาน อ่านป้ายพิกัด และเกณฑ์ปลดระวางตามกฎ 2564
แยกรอกโซ่มือสาวกับรอกโยกให้ชัด แนวแรงที่รับได้ การอ่านป้ายพิกัดบนตัวรอก เหตุผลที่ห้ามต่อด้ามโยก และเกณฑ์ปลดระวางตะขอตามกฎกระทรวง พ.ศ. 2564 ข้อ 92

สลิงโซ่ อ่านชั้นคุณภาพและตรวจทั้งชุดก่อนยก
วิธีแยกเกรดโซ่จากค่าความปลอดภัย อ่านป้ายประจำชุด ตรวจข้อโซ่ ห่วง ข้อต่อ ตะขอ ตัวสั้น และกักกันเมื่อพบความเสียหาย

Daily Inspection ปั้นจั่น 10 จุด — ตรวจก่อนยกตามกฎ 2564
10 จุดตรวจปั้นจั่นประจำวัน — ลวดสลิงข้อ 86 ค่าความปลอดภัย 5:1 / 3.5:1 ข้อ 87 limit switch ข้อ 59 สัญญาณข้อ 64 ระยะสายไฟข้อ 68 ตามกฎกระทรวง 2564 + tag-out
