LOTO เครื่องจักร — 6 แหล่งพลังงานที่ต้องตัดล็อกก่อนซ่อม
LOTO เครื่องจักร 6 แหล่งพลังงาน (ไฟฟ้า/Mechanical/Hydraulic/Pneumatic/Thermal/Chemical) ที่ต้องตัดล็อกก่อนซ่อม — กฎกระทรวง 2564 ข้อ 7 + ไฟฟ้า 2558 ข้อ 15 + สารเคมี 2556 ข้อ 10

LOTO เครื่องจักร — 6 แหล่งพลังงานที่ต้องตัดล็อกก่อนซ่อม
ช่างซ่อมบำรุงปิดเบรกเกอร์ที่ตู้คอนโทรลเรียบร้อยแล้ว เปิดฝา cover เครื่อง press เพื่อเปลี่ยน die — แต่พอแกะ guard ออก หัว ram กลับเลื่อนลงมาเอง เพราะสปริงดีดกลับยังมีแรงอัดค้างอยู่ · นี่คือเคสที่ไม่ใช่ "ไฟดูด" แต่เป็น "นิ้วขาด" ที่เกิดในโรงงานอยู่บ่อย เพราะคนทำเข้าใจว่า "ปิดไฟฟ้าแล้ว = ปลอดภัย"
ที่จริง พลังงานในเครื่องจักร 1 ตัวไม่ได้มีแค่ไฟฟ้า · สปริง ลม น้ำมัน ไอน้ำ และสารเคมีในท่อ ล้วนเป็นพลังงานที่อาจดีดกลับมาทำร้ายช่างได้ตอนถอด guard · LOTO (Lockout/Tagout) ที่หลายคนรู้จักในรูปแบบ "คล้องกุญแจที่ MCB" จริง ๆ แล้วต้องครอบทั้ง 6 แหล่งพลังงาน
ลองดูกันว่า 6 แหล่งนี้คืออะไร · ทำไมกฎหมายไทยถึงไม่มีคำว่า "LOTO" ตรง ๆ และนายจ้าง/ช่าง maintenance ต้องทำอย่างไรให้ครอบทุกแหล่ง
"6 แหล่งพลังงาน" มาจากไหน — กรอบ OSHA สหรัฐ ไม่ใช่กฎไทย
ก่อนเดินต่อ ต้องเคลียร์ก่อนว่า "6 energy sources" ที่ใช้กันทั่วโลกมาจาก OSHA 29 CFR 1910.147 — The Control of Hazardous Energy ของสหรัฐอเมริกา · ไม่ใช่กฎกระทรวงไทย
กฎหมายไทยไม่มีหมวด LOTO เฉพาะตัว แต่กระจายอยู่ใน 3 กฎกระทรวงที่ครอบงานซ่อมเครื่องจักรในประเภทต่าง ๆ
| แหล่งพลังงาน | กฎหมายไทยอ้างอิง |
|---|---|
| ไฟฟ้า + ระบบควบคุม | กฎกระทรวง พ.ศ. 2558 ข้อ 15 — กุญแจ + ป้ายห้ามสับสวิตช์ |
| เครื่องจักรกล (mechanical/hydraulic/pneumatic/thermal) | กฎกระทรวง พ.ศ. 2564 ข้อ 7 — ติดป้าย + จัดระบบป้องกันมิให้เครื่องจักรทำงาน + แขวนป้ายห้ามเปิดสวิตช์ |
| สารเคมีในระบบ/ท่อ | กฎกระทรวง พ.ศ. 2556 ข้อ 10 — สภาพและคุณลักษณะของบริเวณทำงานเกี่ยวกับสารเคมีอันตราย (ระบายอากาศ + ระบบป้องกัน) |
→ พูดให้ตรง — กฎไทยบังคับ "outcome" (ห้ามเครื่องทำงาน + มีป้าย) แต่ไม่ได้ระบุ "วิธี 6 ขั้น" หรือ "6 แหล่งพลังงาน" เป็นข้อความตรงตัว · กรอบ 6 แหล่งจาก OSHA จึงเป็น best practice ที่นำมาประยุกต์ใช้ในไทยได้ และช่วยให้นายจ้าง "ทำให้ครบ" ตามเจตนาของกฎไทย 3 ฉบับ
ถ้ายังไม่เคยทำ LOTO มาก่อน เริ่มอ่านพื้นฐานก่อนที่ LOTO ไฟฟ้า 6 ขั้นตอน ซึ่งเล่าโครง 6 ขั้นมาตรฐานเต็มรูป แล้วค่อยกลับมาดูบทความนี้เพื่อขยายไปครอบเครื่องจักรกล
LOTO คืออะไร (recap สั้น)
- Lockout = ใส่กุญแจ (padlock) ที่อุปกรณ์ตัดพลังงาน — เบรกเกอร์, valve, pin ของกลไก · กุญแจ 1 ดอกต่อช่าง 1 คน · คนทำงานถือไว้ตลอด
- Tagout = ติดป้ายเตือน "ห้ามเปิด / DO NOT OPERATE" ที่จุดเดียวกัน บอกชื่อคนทำงาน วันที่ และเหตุผล
เปรียบเหมือนล็อกบ้าน — กุญแจอยู่ในกระเป๋าคนที่อยู่ในบ้าน คนอื่นมาเปิดไม่ได้ ป้ายบอกว่าใครอยู่ข้างใน · ถ้าไม่มีกุญแจ มีแค่ป้าย — เพื่อนอาจมาแกะป้ายออกแล้วเปิดวงจรได้ทันที
กฎกระทรวงไฟฟ้า พ.ศ. 2558 ข้อ 15 ระบุชัด "ให้นายจ้างจัดให้มีการใช้กุญแจป้องกันการสับสวิตช์เชื่อมต่อวงจร หรือจัดให้มีระบบระวังป้องกันมิให้เกิดการสับสวิตช์เชื่อมต่อวงจร" ตลอดเวลาที่ลูกจ้างทำงาน/ติดตั้ง/ตรวจ/ซ่อม + ติดป้ายห้ามสับสวิตช์
ส่วนกฎกระทรวงเครื่องจักร พ.ศ. 2564 ข้อ 7 ขยายขอบเขตเกินกว่าไฟฟ้า — "ในบริเวณที่มีการติดตั้ง การซ่อมแซม หรือการตรวจสอบเครื่องจักร นายจ้างต้องติดป้าย ... รวมทั้งจัดให้มีระบบ วิธีการ หรืออุปกรณ์ป้องกันมิให้เครื่องจักรนั้นทำงาน และให้แขวนป้าย หรือแสดงเครื่องหมายหรือสัญลักษณ์ห้ามเปิดสวิตช์ไว้ที่สวิตช์ของเครื่องจักรด้วย"
ภาษากฎหมายฟังดูเยิ่นเย้อ แต่ใจความเดียวกับ LOTO — ตัดพลังงาน + ล็อก + ติดป้าย
ทำไมต้องคิดให้ครบ 6 แหล่ง — Stored Energy คือผู้ฆ่าเงียบ

หลายเคสที่ทำให้ช่าง maintenance นิ้วขาด/มือขาด ไม่ได้เกิดเพราะ "ลืมปิดไฟ" แต่เกิดเพราะ "ปิดไฟแล้ว แต่ลืมว่ายังมีพลังงานอื่นค้างในระบบ" — ภาษา OSHA เรียก stored energy

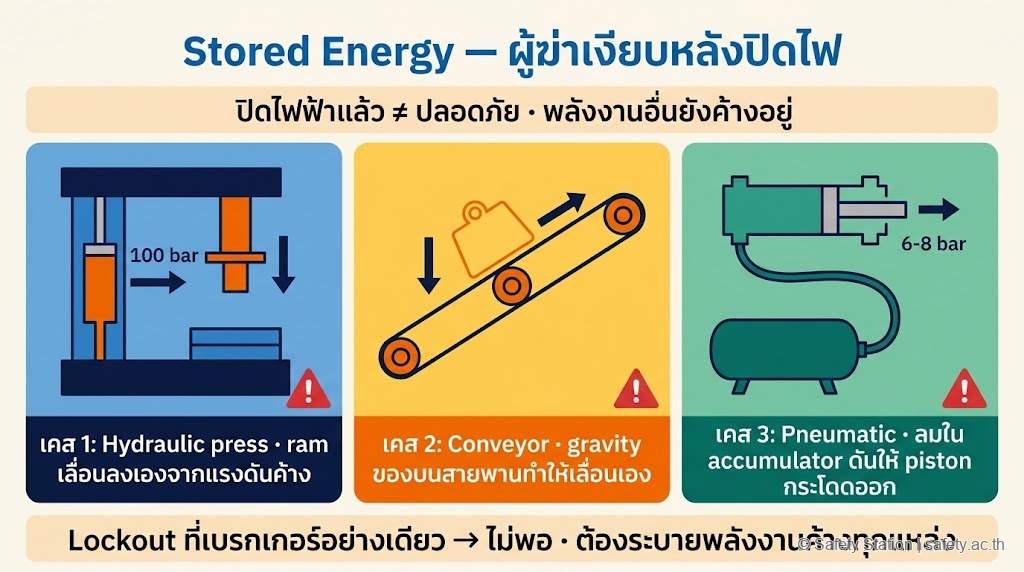

ลองนึกภาพ 3 เคสนี้
เคส 1 — Hydraulic press ช่างปิดเบรกเกอร์ ปลด lockout ที่ MCB เรียบร้อย แต่ในกระบอกสูบไฮดรอลิกยังมีน้ำมันค้างแรงดัน 100 bar · พอแกะ block valve กลาง — แท่นกด ram เลื่อนลงเพราะแรงดันค้าง
เคส 2 — Belt conveyor ปิด motor แล้ว · แต่สายพานยาวมีของหนักค้างอยู่ส่วนบน · พอช่างปลด guard ออก สายพานเริ่มเลื่อนเพราะแรงโน้มถ่วง (gravity) — gravity คือ mechanical stored energy
เคส 3 — Pneumatic cylinder ปิด compressor หลัก แต่ถังพักลม (air accumulator) ยังมีลมอัด 6-8 bar ค้าง · เมื่อช่างเปิด valve solenoid เพื่อตรวจ piston — ลมในถังพักดันให้ piston กระโดดออกได้ทันที
ทั้ง 3 เคสนี้ — ปิดไฟฟ้าแล้ว · ปลด lockout ที่เบรกเกอร์แล้ว · แต่ยังไม่ปลอดภัยจริง เพราะลืมตัด/ระบายแหล่งพลังงานอื่น
สรุปคือ — Lockout ที่เบรกเกอร์อย่างเดียวไม่พอ ต้อง map พลังงานทุกแหล่งในเครื่อง แล้วปิด/ล็อก/ระบาย ครบทุกแหล่ง ก่อนจะเริ่มถอด guard

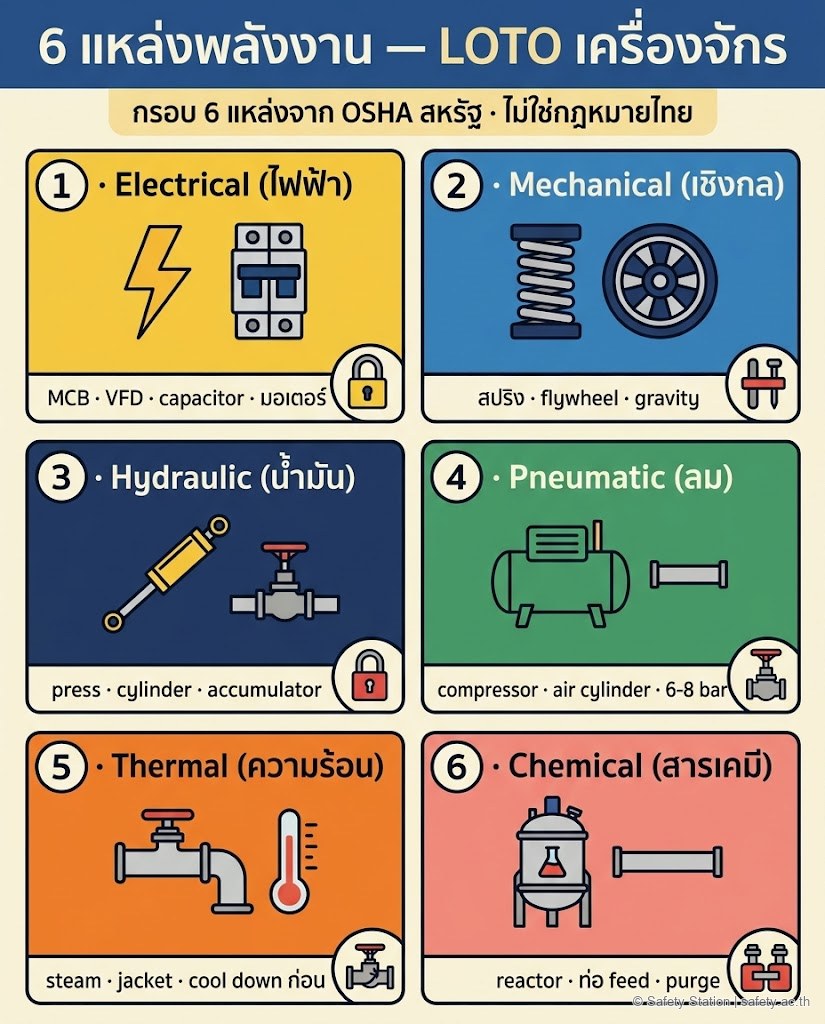

6 แหล่งพลังงานที่ต้อง LOTO

ลองมาดูทีละแหล่ง พร้อมตัวอย่างจริง อุปกรณ์ล็อก และกฎไทยที่อ้างอิงได้
1) Electrical — พลังงานไฟฟ้า
ตัวอย่าง: มอเตอร์ปั๊ม, ไดร์เวอร์ inverter (VFD), control panel, แบตเตอรี่สำรอง UPS, capacitor ใน MCC
อุปกรณ์ล็อก:
- Breaker Lockout — คล้องที่ก้านสวิตช์ MCB
- MCC Lockout — สำหรับ panel ขนาดใหญ่
- Plug Lockout — สำหรับเครื่องเสียบปลั๊ก
- Padlock + Hasp รวม (ถ้ามีหลายคนทำงาน 1 จุด)
ระวัง: capacitor ใน VFD/inverter อาจมีไฟค้างหลังตัดเมน · ต้องรอ discharge time ตาม spec ของผู้ผลิต (ปกติ 5-15 นาที) แล้ว verify ด้วย multimeter ก่อนสัมผัส
กฎไทย: กฎกระทรวงไฟฟ้า พ.ศ. 2558 ข้อ 15 บังคับโดยตรงเรื่องกุญแจ + ป้ายห้ามสับสวิตช์
อ่านวิธีทำเต็มรูปได้ที่ LOTO ไฟฟ้า 6 ขั้นตอน
2) Mechanical — พลังงานเชิงกล
ตัวอย่าง: สปริงอัด (เช่นใน die ของ press), flywheel (ล้อตุนกำลังที่หมุนค้าง), แรงโน้มถ่วงของวัสดุที่ลอย (ของบนสายพานเอียง, แท่นกด, hook ของปั้นจั่น), ของหนักแขวนค้าง
อุปกรณ์ล็อก:
- Mechanical block / safety pin — สอด pin ที่เพลาหรือ ram เพื่อกัน drop
- Wheel chock — หนุนล้อกัน roll
- Crane hook lock — สำหรับ hook ที่แขวนของ
ระวัง: ตัวนี้ "ลืมบ่อยที่สุด" · pneumatic + hydraulic ระบายแรงดันได้ผ่าน bleed valve · แต่ mechanical ต้อง block ทางกายภาพ ไม่สามารถ "ปิดสวิตช์" ได้
ในงานปั้นจั่น (cranes) — hook ที่แขวนของหนักคือ gravity stored energy ที่อันตราย · ก่อนทำงาน maintenance ที่ boom ต้อง lower hook ลงพื้นหรือ block ไว้ · ดูเพิ่มที่ Checklist ตรวจปั้นจั่นรายวัน
กฎไทย: กฎกระทรวงเครื่องจักร พ.ศ. 2564 ข้อ 7 ครอบโดยทั่วไป — "จัดให้มีระบบ วิธีการ หรืออุปกรณ์ป้องกันมิให้เครื่องจักรนั้นทำงาน"
3) Hydraulic — พลังงานน้ำมันแรงดัน
ตัวอย่าง: กระบอกสูบไฮดรอลิกใน press, รถยก, ลิฟต์ของ, แท่นกด · ระบบไฮดรอลิกในเครื่อง injection molding
อุปกรณ์ล็อก:
- Block valve + chain & padlock — ล็อกที่ stop valve ของท่อน้ำมัน
- Hydraulic pressure gauge — ติดที่จุดทดสอบ ตรวจให้ pressure = 0 ก่อนเริ่มงาน
- Bleed valve — เปิดระบายน้ำมันให้แรงดันลด
ระวัง: การ "ปิด valve" อย่างเดียวไม่พอ — ต้อง bleed (ระบาย) แรงดันค้างใน accumulator/cylinder ออกก่อน · แล้วค่อยตรวจ gauge ว่าเป็น 0
กฎไทย: กฎกระทรวงเครื่องจักร พ.ศ. 2564 ข้อ 7 ครอบกว้าง · ส่วน hydraulic press ที่อันตราย — กฎกระทรวง 2564 ข้อ 12 บังคับให้ประเมินอันตรายของเครื่องจักรที่อาจสูญเสียอวัยวะ (รวม "เครื่องบด เครื่องโม่ เครื่องตัดน้ำแข็ง เครื่องเลื่อยสายพาน เครื่องเลื่อยวงเดือน") โดยมี HIRARC ครบ
4) Pneumatic — พลังงานลมอัด
ตัวอย่าง: สาย air ในเครื่อง CNC, gripper ของ robot, cylinder ลมใน packing machine, เครื่องมือลม (impact wrench, sandblaster)
อุปกรณ์ล็อก:
- Pneumatic valve lockout — ล็อก stop valve ของระบบ
- Quick disconnect lockout — กันการเสียบคืน
- ปิดและ ระบายลมในถังพัก/ท่อ ออกผ่าน vent ก่อนทำงาน
ระวัง: ถังพักลม (air accumulator) เก็บลมไว้ที่ 6-8 bar · ปิด compressor หลักแล้วยังมีลมอยู่ใน line · ต้องเปิด vent valve ระบายให้หมด แล้วเช็ค gauge = 0 ก่อนถอด fitting
5) Thermal — พลังงานความร้อน/ไอน้ำ
ตัวอย่าง: ท่อไอน้ำ (steam pipe) จากหม้อน้ำ, ของเหลวร้อนใน jacket ของถัง, น้ำมันร้อนใน heat exchanger, แท่งทำความร้อนใน mold ของ injection
อุปกรณ์ล็อก:
- Block valve + chain — ปิดวาล์วต้นทาง
- Drain valve — ระบายของเหลวร้อน
- Cool down time — รอให้อุณหภูมิลดต่ำกว่า threshold ที่ปลอดภัย (มักกำหนดในคู่มือผู้ผลิต)
ระวัง: "ปิด valve แล้วเปิดท่อทันที" → ไอน้ำพ่นออก เผามือ · ต้องรอ cool down + drain ก่อน · ในระบบ steam — แม้แต่การ "เปิด flange ทันที" อาจทำให้ steam ที่เป็น condensate ในท่อพ่นออกได้
กฎไทย: กฎกระทรวงเครื่องจักร พ.ศ. 2564 ครอบเรื่องหม้อน้ำ (boiler) เป็นหมวดเฉพาะ · ส่วน LOTO ทั่วไปใช้ ข้อ 7
6) Chemical — สารเคมีในท่อ/ระบบ
ตัวอย่าง: กรด/ด่างใน reactor, สารทำละลายในท่อ feed, น้ำมันไฮดรอลิกชนิดติดไฟ, ก๊าซในระบบ (เช่น natural gas, nitrogen สำหรับ purging)
อุปกรณ์ล็อก:
- Block valve + double valve + drain (double block and bleed) — มาตรฐานสากลในงานเคมี
- Spectacle blind / blank — แผ่นเหล็กปิด flange ป้องกันการรั่ว
- Purge ด้วย nitrogen หรือล้างด้วยน้ำก่อนเข้างาน
ระวัง: สารเคมีในท่อมี 3 ความเสี่ยงพร้อมกัน — สัมผัส, ไอระเหย, ไฟไหม้/ระเบิด · double block and bleed เป็นมาตรฐานที่ปลอดภัยกว่า single block
กฎไทย: กฎกระทรวงสารเคมีอันตราย พ.ศ. 2556 ข้อ 10 บังคับ "ในบริเวณที่ลูกจ้างทำงานเกี่ยวกับสารเคมีอันตราย ให้นายจ้างจัดให้มีสภาพและคุณลักษณะ" ที่ครอบทั้งระบบระบายอากาศ + ระบบป้องกัน + กำจัดอากาศเสีย — ใช้ก่อน/ระหว่าง/หลังงาน maintenance ในระบบเคมี
ตารางสรุป 6 แหล่ง — อ่านครั้งเดียวเข้าใจ
| # | แหล่งพลังงาน | ตัวอย่างในเครื่อง | อุปกรณ์ล็อก/ระบาย | กฎไทยอ้างอิง |
|---|---|---|---|---|
| 1 | Electrical | มอเตอร์, VFD, control panel | Breaker/MCC/Plug lockout | ไฟฟ้า 2558 ข้อ 15 |
| 2 | Mechanical | สปริง, flywheel, gravity | Block, pin, wheel chock | เครื่องจักร 2564 ข้อ 7 |
| 3 | Hydraulic | กระบอกสูบน้ำมัน, accumulator | Block valve + bleed | เครื่องจักร 2564 ข้อ 7 |
| 4 | Pneumatic | ถังพักลม, air cylinder | Valve lockout + vent | เครื่องจักร 2564 ข้อ 7 |
| 5 | Thermal | ท่อไอน้ำ, jacket ร้อน | Block valve + drain + cool down | เครื่องจักร 2564 ข้อ 7 |
| 6 | Chemical | สารในท่อ feed, reactor | Double block and bleed + purge | สารเคมี 2556 ข้อ 10 |
→ จำง่าย ๆ — ทุกแหล่งต้อง "ตัดต้นทาง + ระบายของค้าง + ล็อก + ติดป้าย + verify"

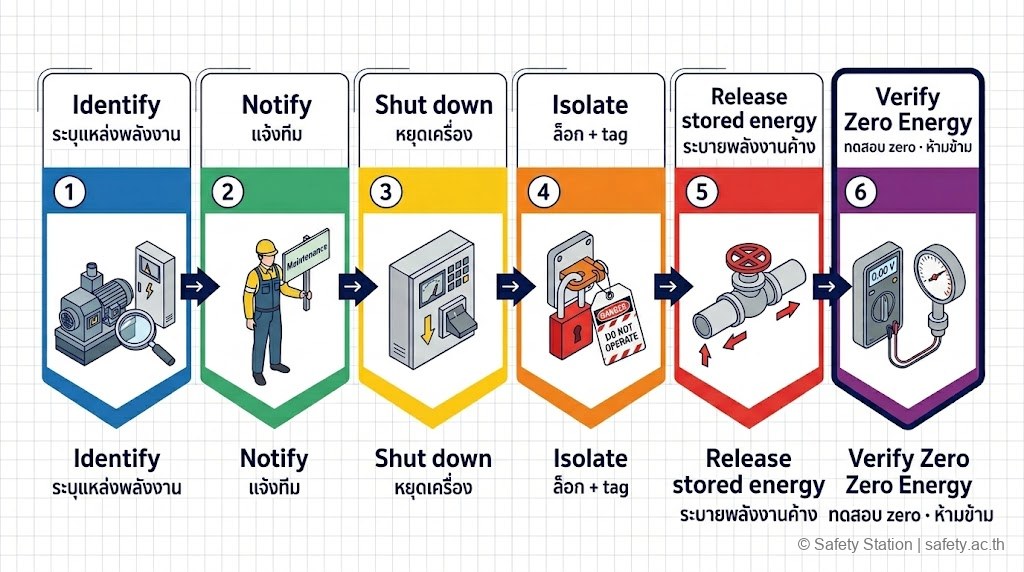

ขั้นตอน LOTO เครื่องจักร 6 ขั้น (ประยุกต์)

หลัก 6 ขั้นนี้ครอบทุกแหล่งพลังงาน — ใช้เป็น template เดียวกันได้กับเครื่องจักรทุกตัว
ขั้น 1 — Identify (ระบุ) เดินสำรวจเครื่องจักรกับ LOTO Procedure ของเครื่อง · นับจำนวนแหล่งพลังงาน (มักได้ 3-5 แหล่งต่อเครื่อง) · ระบุ stop valve และ disconnect ของแต่ละแหล่ง
ขั้น 2 — Notify (แจ้ง) แจ้งหัวหน้ากะ, operator, และคนใน area · แขวนป้าย "งาน maintenance — ห้ามใช้งานเครื่อง"
ขั้น 3 — Shut down (หยุดเครื่อง) หยุดเครื่องตามขั้นตอนปกติของผู้ผลิต — ไม่ใช่ "กดปุ่ม emergency stop" เป็น default · ปล่อยให้เครื่องลดความเร็วเอง
ขั้น 4 — Isolate (ตัดและล็อก) ตัดแหล่งพลังงานทุกแหล่งที่ระบุในขั้น 1 · ใส่ padlock + tag ทุกจุด · กุญแจ 1 ดอกต่อช่าง 1 คน · ห้ามใช้กุญแจดอกเดียวรวม
ขั้น 5 — Release stored energy (ระบายพลังงานค้าง) ระบาย — น้ำมันไฮดรอลิก (bleed), ลม (vent), ไอน้ำ (drain + cool down), capacitor (รอ discharge), block mechanical (ใส่ pin)
ขั้น 6 — Verify Zero Energy (ทดสอบว่าไม่มีพลังงาน) ก่อนเริ่มงาน ทดสอบจริงว่า zero — multimeter วัดไฟฟ้า, pressure gauge อ่าน 0, ลองกดปุ่ม start แล้วเครื่องไม่เดิน · ขั้นนี้ห้ามข้าม · เป็นด่านสุดท้ายก่อนถอด guard
หลังงานเสร็จ — ขั้นย้อนกลับ (LOTO removal) ต้องทำตามลำดับ verify ว่าทุกคนออกจาก danger zone → ปลด lockout ของตัวเอง → operator เปิดเครื่อง
ใครต้องอบรม LOTO
กฎกระทรวงเครื่องจักร พ.ศ. 2564 ข้อ 13 บังคับว่า "ในการทำงานเกี่ยวกับเครื่องปั๊มโลหะ เครื่องเชื่อมไฟฟ้า เครื่องเชื่อมก๊าซ หรือเครื่องจักรชนิดอื่นที่อาจก่อให้เกิดอันตรายจากการใช้งานได้โดยสภาพ นายจ้างต้องใช้ลูกจ้างซึ่งผ่านการอบรมเกี่ยวกับขั้นตอนและวิธีการทำงานที่ปลอดภัย ... การป้องกันอันตรายจากเครื่องจักร ... การตรวจสอบและบำรุงรักษาอุปกรณ์ของเครื่องจักรนั้น"
→ ไทยไม่ได้มี "หลักสูตร LOTO เฉพาะตัว" แต่เนื้อหา LOTO ต้องอยู่ในการอบรม "ขั้นตอนและวิธีการทำงานที่ปลอดภัย" ตามหลักสูตรของอธิบดี · ในทางปฏิบัติ บริษัทส่วนใหญ่จัด LOTO Training เฉพาะ และให้ใบรับรองช่างที่ผ่าน (Authorized Employee) ตามแบบ OSHA
ใครต้องเข้าอบรม
- Authorized Employee — ช่าง maintenance ที่ลงมือ lockout จริง
- Affected Employee — operator ที่ใช้เครื่อง แต่ไม่ได้ lockout เอง · ต้องรู้ว่าเครื่องอยู่ภายใต้ LOTO เพื่อไม่เปิดใช้งาน
- Other Employee — คนอื่นที่อยู่ใน area · ต้องรู้ความหมายของป้าย DO NOT OPERATE
ข้อผิดพลาดที่เจอบ่อย (5 อันดับ)
1) One-lock-fits-all — ใช้กุญแจดอกเดียวรวมทีม · ผิด · ต้อง 1 ช่าง 1 กุญแจ · ถ้ามี 3 คนทำ 1 เครื่อง → ต้องใช้ hasp รวม 3 รู ใส่ padlock 3 ดอก
2) ลืม Verify Zero Energy — ใส่ lockout แล้วเริ่มงานทันที โดยไม่ทดสอบจริง · ผิด · ทุกครั้งต้อง verify ด้วย multimeter / pressure gauge / ทดลองกด start
3) Tagout-only (ไม่มี lockout) — แค่ติดป้าย "ห้ามเปิด" โดยไม่มีกุญแจ · ผิด · กฎกระทรวงไฟฟ้า ข้อ 15 กำหนด "กุญแจ" เป็นค่า default · tag ใช้เสริม
4) ลืมพลังงานอื่นนอกไฟฟ้า — ปิดเบรกเกอร์แล้วเชื่อว่าจบ · ผิด · ต้องคิดถึง mechanical (สปริง/gravity), hydraulic, pneumatic, thermal, chemical ที่อาจอยู่ในเครื่องเดียวกัน
5) ไม่มี LOTO Log — ไม่บันทึกว่าใครล็อก/ใครปลด เวลาเท่าไหร่ · ผิด · เมื่อเกิดเหตุจะหาคนรับผิดชอบไม่ได้ · ทำ logbook ในห้อง maintenance ทุกครั้ง
Checklist สรุปสั้น (ใช้พกหน้างาน)
ก่อนเริ่มงาน maintenance — ตรวจ 6 จุดนี้ครบ
- มี LOTO Procedure ของเครื่องนั้นเป็นเอกสาร (ไม่ใช่ "จำเอา")
- ระบุครบ 6 แหล่งพลังงาน (ไฟฟ้า/Mechanical/Hydraulic/Pneumatic/Thermal/Chemical) — ถ้าเครื่องไม่มีบางแหล่งก็ระบุว่า "N/A"
- ทุกแหล่งมี ล็อก + tag + verify
- กุญแจ 1 ดอกต่อช่าง 1 คน · ไม่ใช่กุญแจรวม
- Stored energy ระบายครบ — ตรวจ gauge = 0 / multimeter = 0V
- บันทึกใน LOTO Log + แจ้ง operator + supervisor
หลังเสร็จงาน
- ทุกคนออกจาก danger zone
- ปลด lockout ของตัวเอง (ห้ามให้คนอื่นปลดแทน เว้นแต่มี SOP เฉพาะ)
- Operator เป็นคนเปิดเครื่อง ไม่ใช่ช่าง
ดู checklist เต็มที่ Checklist LOTO ไฟฟ้า แล้วประยุกต์เพิ่ม 5 แหล่งที่เหลือ
คำถามที่พบบ่อย
Q1 — ถ้าเครื่องมีแค่ไฟฟ้า ไม่มีพลังงานอื่น ต้องคิดครบ 6 แหล่งไหม? ต้องไล่ดูทุกแหล่ง · ถ้าไม่มีจริงให้ระบุ "N/A" ใน LOTO Procedure · แต่ทั้งนี้ต้องระวัง — capacitor ใน VFD/inverter, แบตเตอรี่สำรอง, ของหนักที่ลอย เป็น stored energy ที่ลืมง่าย
Q2 — Lockout VS Tagout ต่างกันยังไง? ใช้แค่ tag ได้ไหม? Lockout = กุญแจกายภาพ ปลดไม่ได้ถ้าไม่มีกุญแจ · Tagout = ป้ายเตือน ปลดได้ด้วยมือเปล่า · กฎไทยไฟฟ้า 2558 ข้อ 15 บังคับ "กุญแจ" เป็นค่า default · tag ใช้เสริมเท่านั้น · ใช้ tag-only ได้เฉพาะกรณีที่อุปกรณ์ตัดพลังงานไม่สามารถ lockout ได้จริง (เช่นวาล์วเก่ารุ่นที่ไม่มีจุดล็อก) — และต้องเสริมมาตรการอื่น
Q3 — ใครเป็นคนถือกุญแจ? ช่าง? supervisor? หรือ จป.? ช่างที่ลงมือทำเอง เป็นคนถือ · supervisor / จป. ไม่ใช่ผู้ถือ · เพราะถ้าช่างยังอยู่ในเครื่อง แล้ว supervisor เปิดเครื่อง = ผิด LOTO ทันที · ถ้ามีหลายช่าง — ทุกคนล็อกของตัวเองที่ hasp รวม
Q4 — ทำ LOTO กับเครื่องที่กำลังเดินอยู่ได้ไหม? ไม่ได้ · ต้องหยุดเครื่องก่อนด้วยขั้นตอนปกติ · กดปุ่ม emergency stop ไม่ใช่วิธี shut down ที่ถูก · ใช้ emergency stop เฉพาะกรณีฉุกเฉินจริง
Q5 — ค่าปรับถ้าไม่ทำ LOTO? กฎกระทรวงไฟฟ้า 2558 / เครื่องจักร 2564 / สารเคมี 2556 เป็นกฎกระทรวงตาม พ.ร.บ. ความปลอดภัย อาชีวอนามัย และสภาพแวดล้อมในการทำงาน พ.ศ. 2554 · ฝ่าฝืนกฎกระทรวงมีโทษตามมาตรา 53 ของ พ.ร.บ. — จำคุกไม่เกิน 1 ปี หรือปรับไม่เกิน 400,000 บาท หรือทั้งจำทั้งปรับ · นอกจากนี้ถ้าเกิดอุบัติเหตุนายจ้างยังโดนคดีแพ่ง/อาญาเพิ่ม
สรุป
- 6 แหล่งพลังงาน (ไฟฟ้า/Mechanical/Hydraulic/Pneumatic/Thermal/Chemical) เป็นกรอบของ OSHA สหรัฐ — ไม่ใช่กฎไทย · แต่ใช้ประยุกต์เป็น best practice ในไทยได้
- กฎไทยกระจายอยู่ใน 3 กฎกระทรวง — เครื่องจักร 2564 ข้อ 7 + ไฟฟ้า 2558 ข้อ 15 + สารเคมี 2556 ข้อ 10
- หลักสำคัญที่สุดคือ อย่าหยุดแค่ตัดไฟฟ้า · ต้องระบายพลังงานค้าง (stored energy) ทุกแหล่ง · แล้ว verify zero energy ด้วยเครื่องมือจริง ก่อนเริ่มงาน
- 1 ช่าง = 1 กุญแจ · ถ้าไม่ทำ LOTO มีโทษตาม พ.ร.บ. ฯ 2554
ลองเริ่มที่เครื่องอันตรายสูงสุดในไลน์ของคุณก่อน 1 ตัว — ทำ LOTO Procedure เป็นเอกสาร · ฝึก verify zero energy ให้เป็น routine · แล้วค่อยขยายไปทุกเครื่องในโรงงาน
